Woningen Diemerdreef
Rond halverwege 2025 plaatsen we 42 woningen aan de Diemerdreef, bij de afslag Gooiseweg. Vanaf de zomervakantie 2024 tot de plaatsing in 2025 zijn we bezig met werkzaamheden op en rond deze locatie. In september 2024 start de aannemer met de heiwerkzaamheden.
De woningen zijn bestemd voor de Oekraïense ontheemden die sinds 2022 in Diemen verblijven. Deze mensen zijn gevlucht voor de oorlog in Oekraïne en worden in Diemen opgevangen. Op dit moment worden deze mensen gehuisvest in flexwoningen op een tijdelijke locatie aan de Bergwijkdreef. In 2025 verhuizen ze naar hun definitieve plek aan de Diemerdreef. Wanneer deze mensen weer terug kunnen naar Oekraïne worden de huurwoningen ingezet voor andere bijzondere doelgroepen die een tijdelijke woonbehoefte hebben, zoals statushouders.
We plaatsen de woningen in 2 stappen. Eerst plaatsen we de eerste twee blokken van in totaal 30 woningen, als tweede stap plaatsen we het laatste blok van 12 woningen.
Ontwerp Diemerdreef
We bouwen drie blokken van twee verdiepingen met in totaal 42 woningen. De woonblokken worden in een groen hofje geplaatst. Het hofje verbinden we door een oversteekplaats met het fietspad langs Polderland. We leggen 14 parkeerplekken aan voor de bewoners. Op deze afbeeldingen is het ontwerp te zien.
Uitvoering
De werkzaamheden aan de Diemerdreef zijn in juni 2024 van start gegaan met de aanleg van het riool en het bouwrijp maken van de locatie. De planning voor de komende periode is als volgt:
- In september 2024 start de aannemer met de heiwerkzaamheden. Hierdoor kan enige hinder ontstaan voor de omgeving.

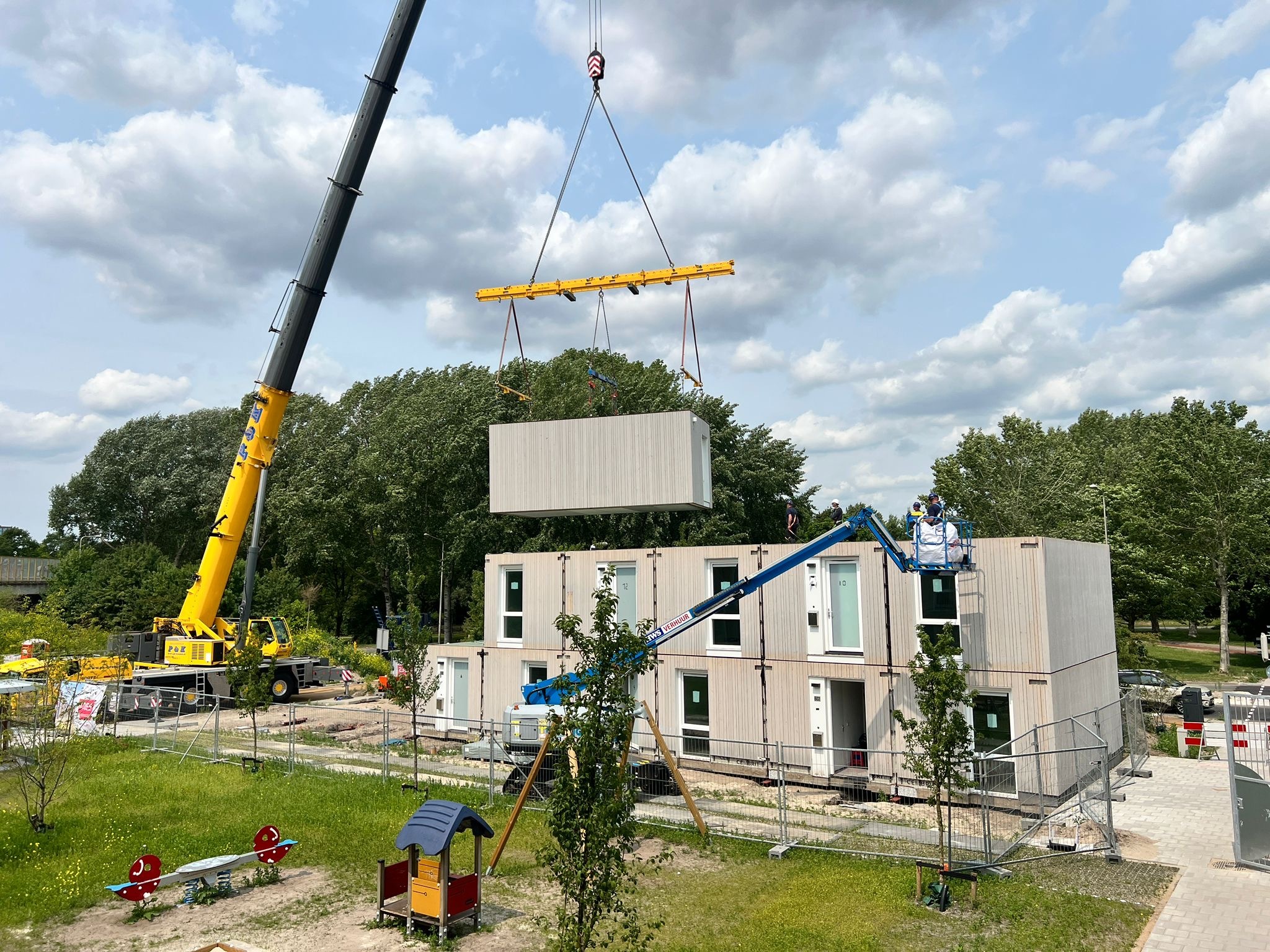

- In het najaar van 2024 gaat de aannemer de eerste 30 woningen opbouwen. Hierbij vindt groot transport plaats. De aannemer maakt de woningdelen vooraf in een fabriek, daarna worden ze op locatie in elkaar gezet.
- Eind 2024 leggen de nutspartijen (voor elektriciteit, data en water) de kabels en leidingen aan en sluiten zij deze nieuwe woningen aan.
- Begin 2025 maakt de aannemer de eerste 30 woningen af.
- Na afronding verhuizen de Oekraïense ontheemden die nu aan de Bergwijkdreef wonen naar deze woningen.
- In het najaar van 2025 plaatsen we de laatste 12 woningen. In totaal komen er dus 42 woningen.
Vragen?
Heeft u vragen over dit project? Dan kunt u contact opnemen met de gemeente via (020) 3144888. U kunt vragen naar Kevin Boers.
