Planning

In het najaar van 2023 starten we met het werk. Het gebied is zo groot dat we het in delen gaan uitvoeren. Hieronder vindt u de verdeling. Daarachter staat wanneer we verwachten dat we het werk gaan uitvoeren.

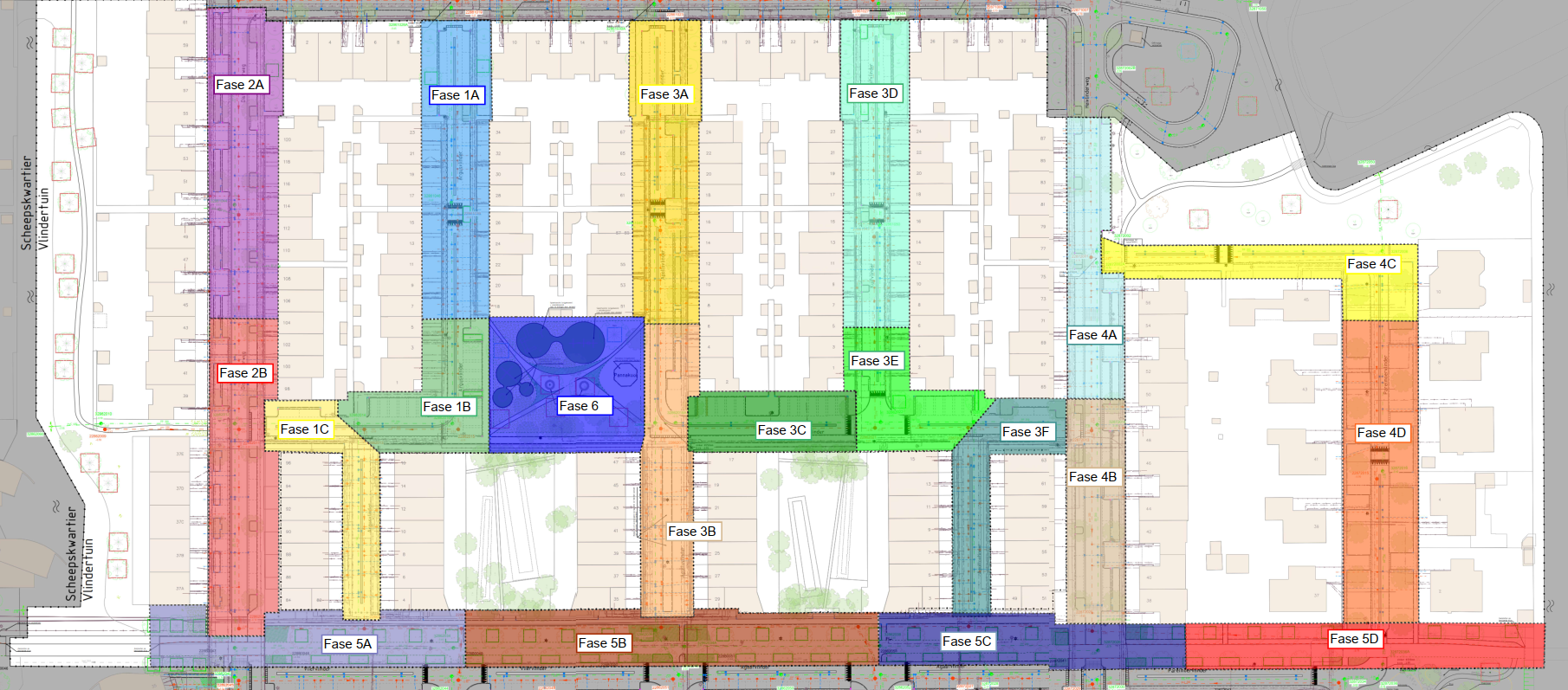

Fase Gebied Periode en uitvoering
Fase 1  Fregat, Hermelijnvlinder en terreinen rond de flats   Gereed eind 2024
Fase 2  Boeier, Tjalk, Galjoen, Klipperweg 58 - 86   Herfst 2024 – herfst 2025
Fase 6  Gruttoplein, Botterweg 1 – 129, Karekiet, Kwikstaart   Zomer 2024 – lente 2025
Fase 3  Kogge, Schouw, Schoener, Klipperweg 1 – 31 en 2 - 36, Botterweg 2 - 32   Zomer 2025 – zomer 2026
Fase 4  Distelvlinderweg 37 – 61, Argusvlinder, Apollovlinder, Kuifvlinder, Heivlinderweg 51 – 87, Parelmoervlinder 2 - 10   Lente 2025 – eind 2025
Fase 5  Distelvlinderweg 2 – 78, Vliervlinder, Citroenvlinder, Agaatvlinder, Heivlinderweg 1 – 45, Parelmoervlinder 1 - 35   Lente 2026 – lente 2027



De periodes van de uitvoering overlappen elkaar voor een deel. Dat betekent dat er soms op twee of drie plekken tegelijk gewerkt wordt.
